交付周期缩短11天,生产周期缩短30天!生产管理混乱,如何一步步疏通?
新闻动态|
浏览量:3226|
2022-09-07 |

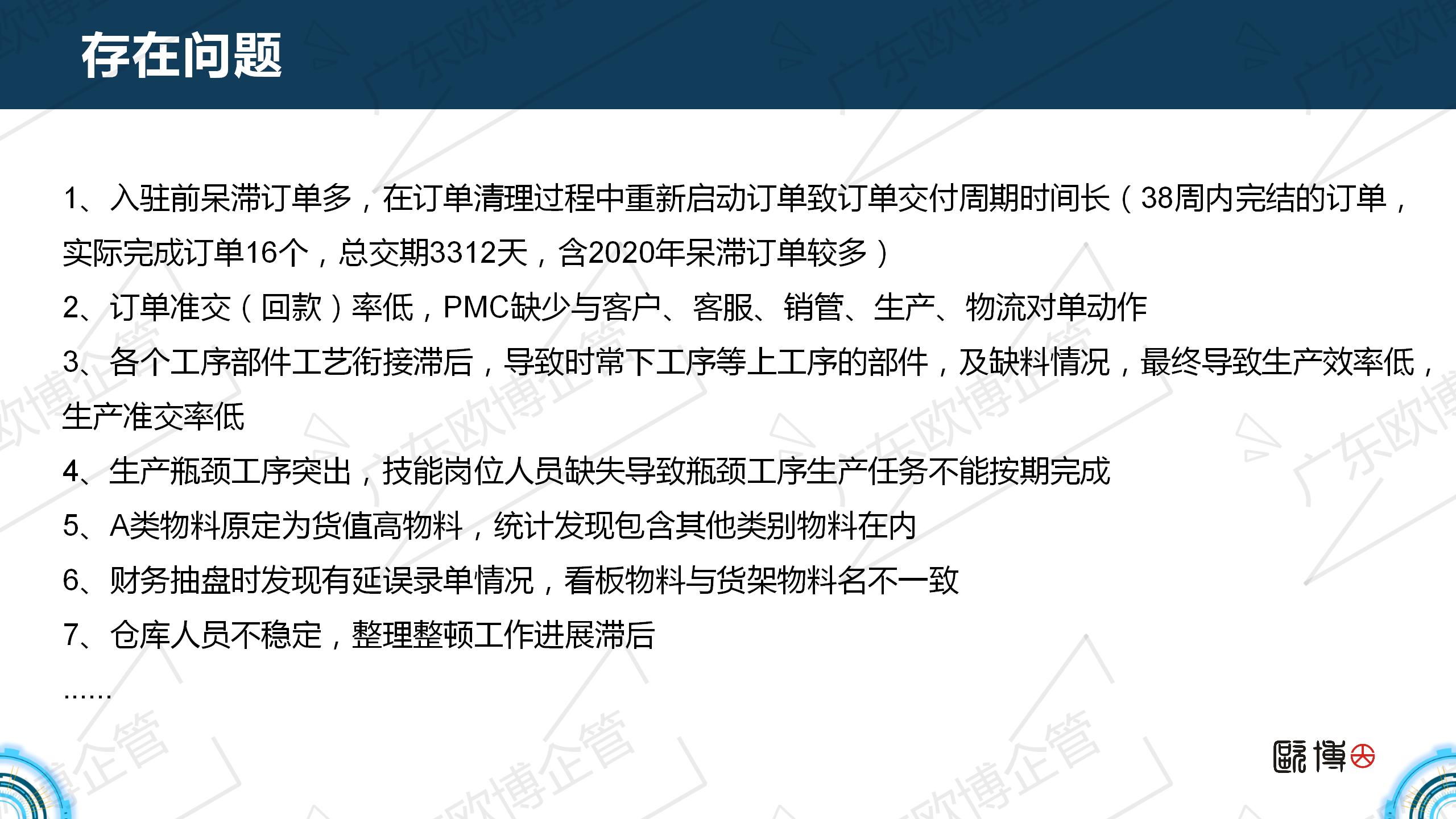

BQ公司在欧博老师入驻前呆滞订单较多,库存多,管理混乱,交付不准时,生产成本高,产品品质需要改善。

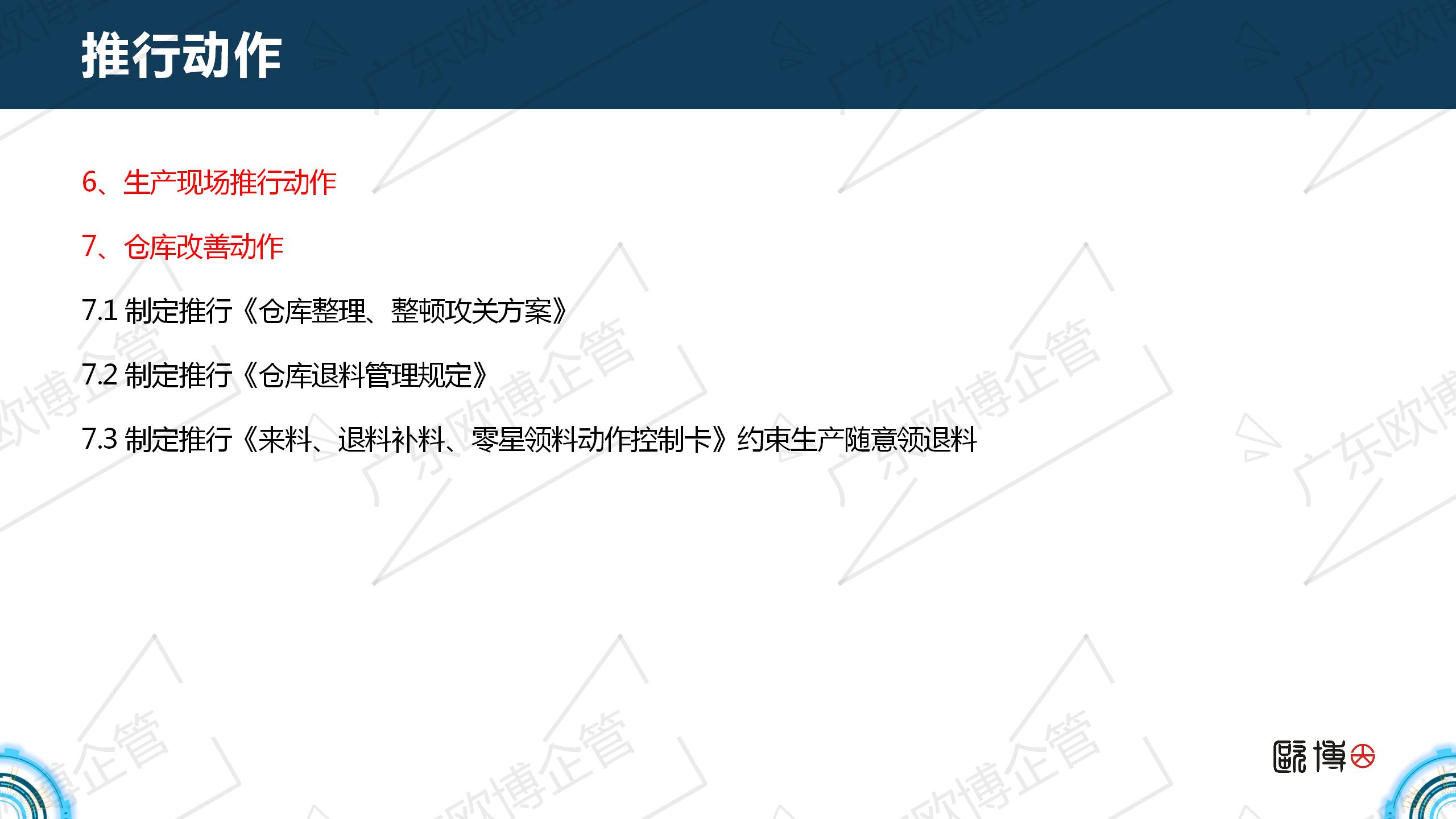

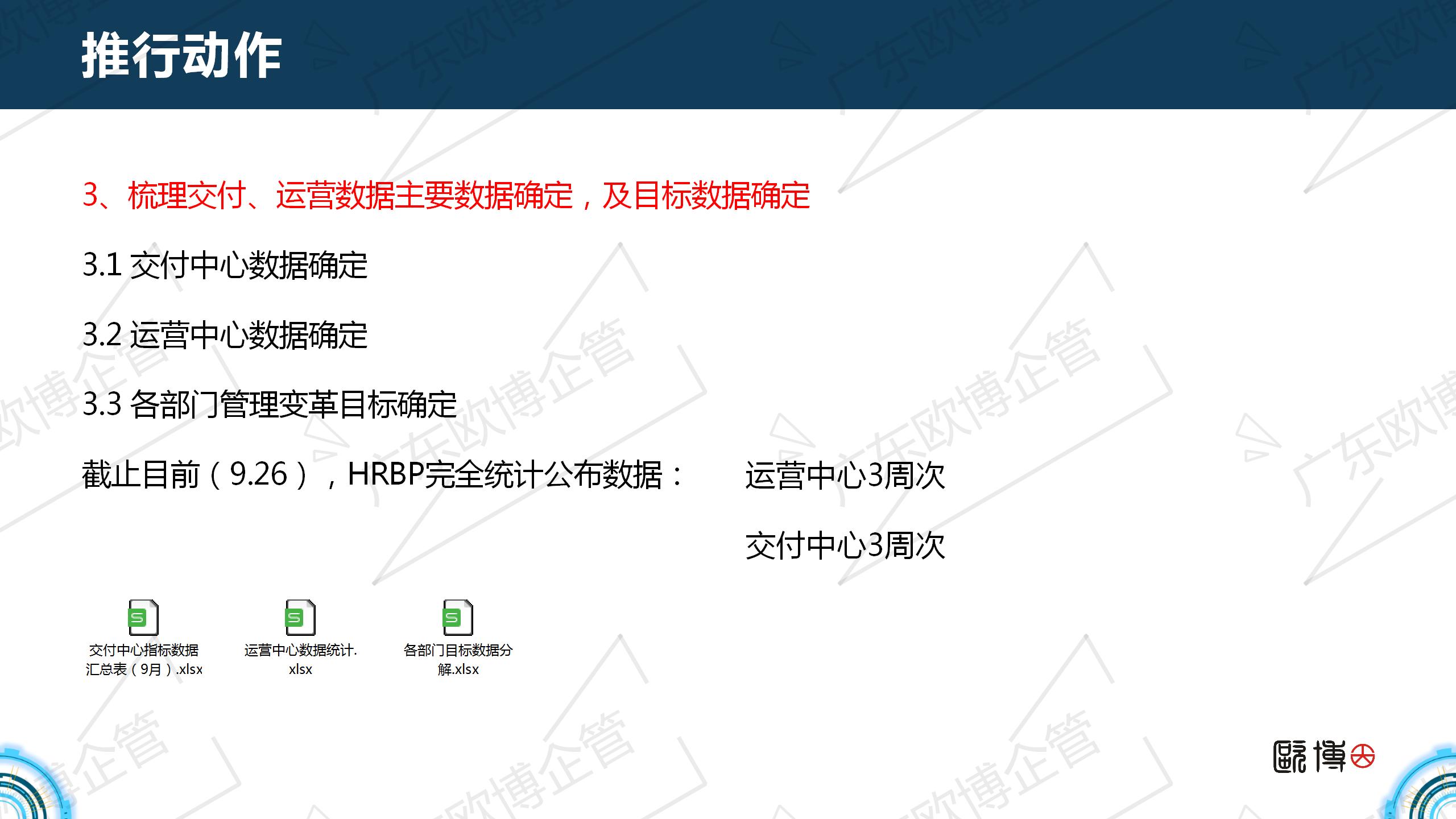

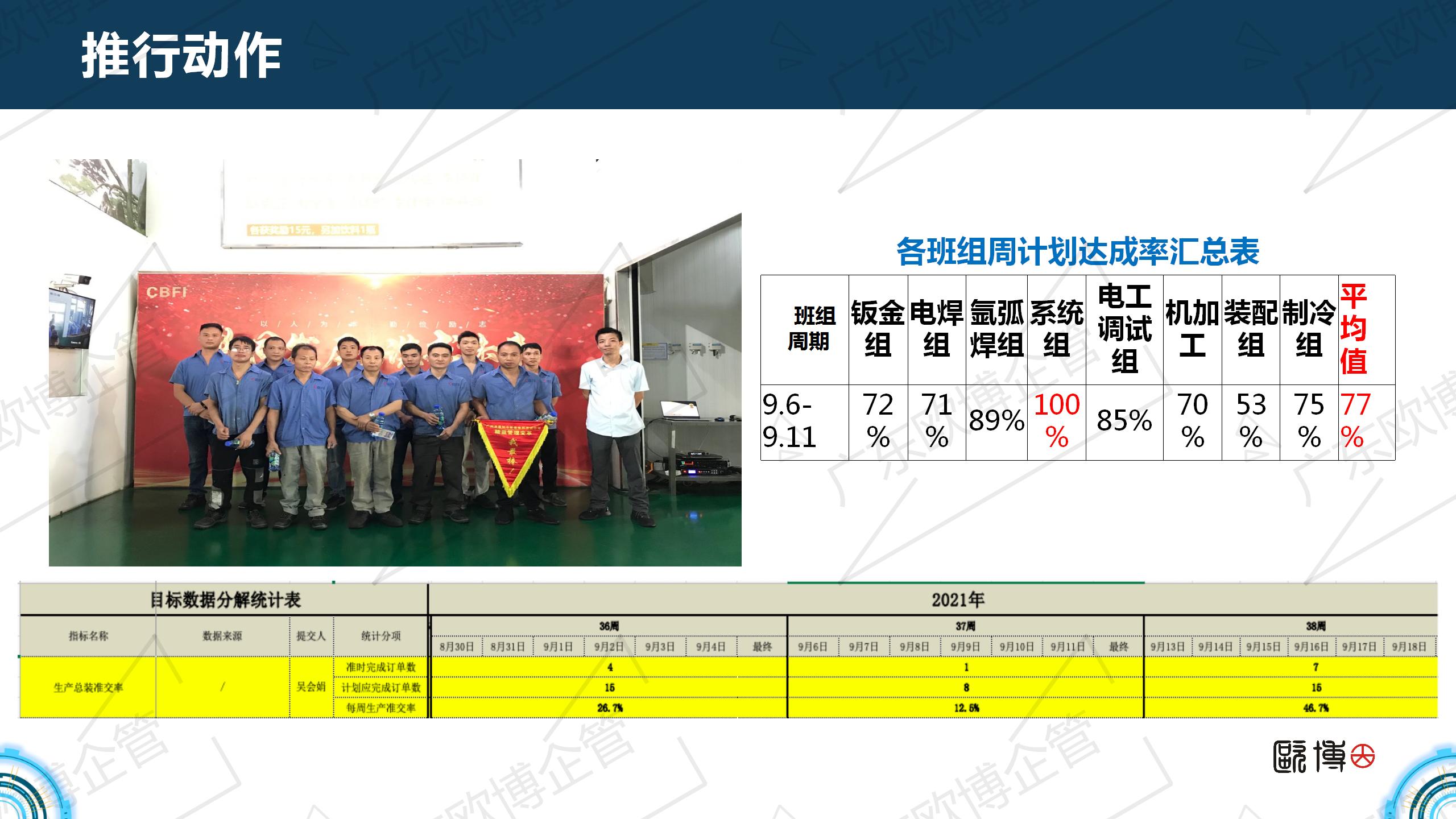

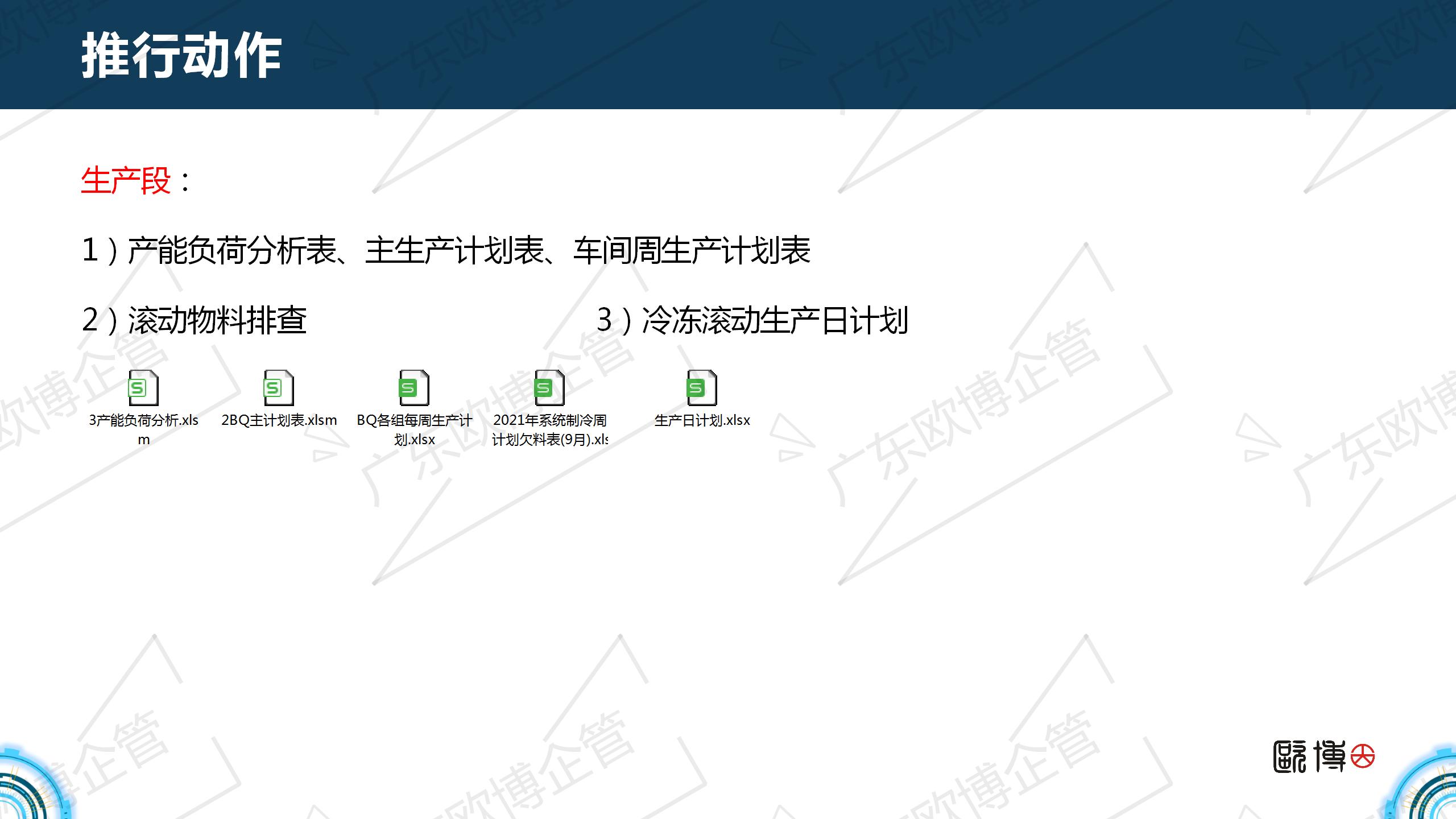

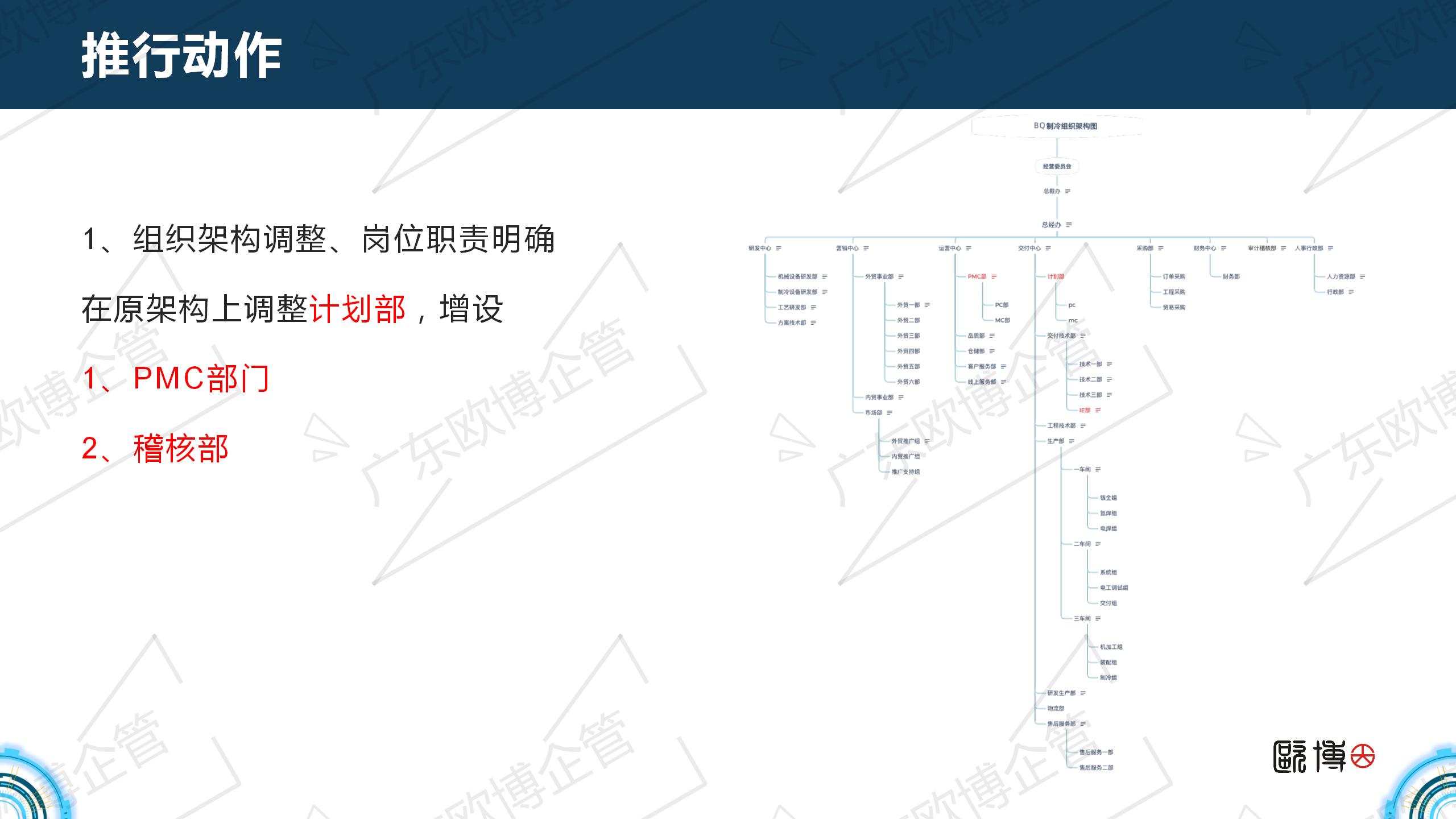

在阶段性的变革中,欧博老师改善管理架构,清理呆滞订单,并进行技术优化,对仓库管理进行改善。

2个月的阶段性变革,BQ公司的交付周期从调研的123天下降至9月的112天,生产周期从调研的60天下降至9月的29.96天,技术图纸错误优化占比66.4%,账物卡相符率上升明显。
这期间,欧博老师是怎么做的呢?
上一篇:XN-品质提升攻关.
下一篇: 生产协调会案例:瑞达音响
